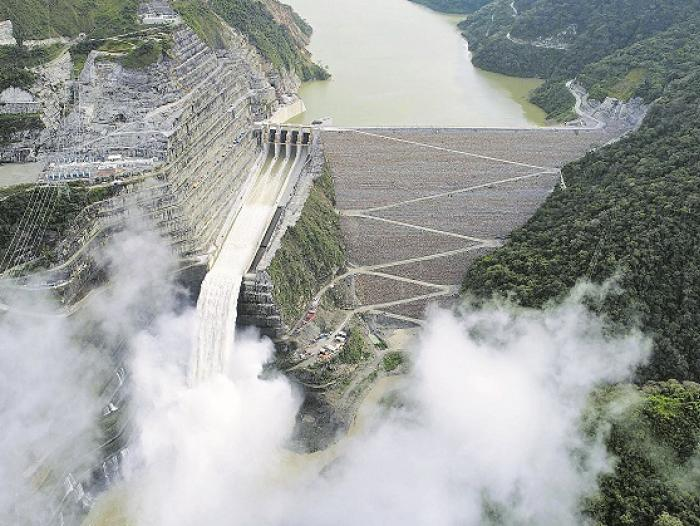

Tres días hábiles tiene consorcio Ituango PC – SC conformado por las empresas Powerchina International Group Limited y la empresa Shrader Camargo SAS para dar respuestas al informe de análisis y conclusiones que EPM les envió frente a la solicitud de continuar con la ejecución de obras en Hidroituango.
En el informe EPM le plantea al consorcio que la propuesta presentada por dichas empresas no cumple con la experiencia necesaria para acometer la tarea de continuar con los trabajos de la hidroeléctrica.
De acuerdo con EPM “En este momento el proceso no se ha declarado desierto, EPM continúa con el trámite interno de evaluación de la propuesta”.
Empresas públicas recordó que en este momento se adelanta la construcción de las unidades 3 y 4 para poder cumplir con el cronograma de entrada comercial en noviembre de 2023. Frente a las unidades de la 5 a la 8, la empresa aseveró que no hay compromisos regulatorios.
